  • 國網新源山東泰安二期抽水蓄能電站項目進入主體設備安裝階段

      徂徠山腳下,大汶河之畔,國網新源山東泰安二期抽水蓄能電站項目建設現場,機器轟鳴、車流穿梭,一場地上與地下的“同步攻堅”正火熱上演。地上,上水庫主壩的填筑工作穩步推進;地下200多米深處,“地下廠房”內,鋼筋混凝土與機械設備勾勒出“能源心臟”的輪廓,猶如在地下“蓋房子”,呈現出一派繁忙的建設景象。

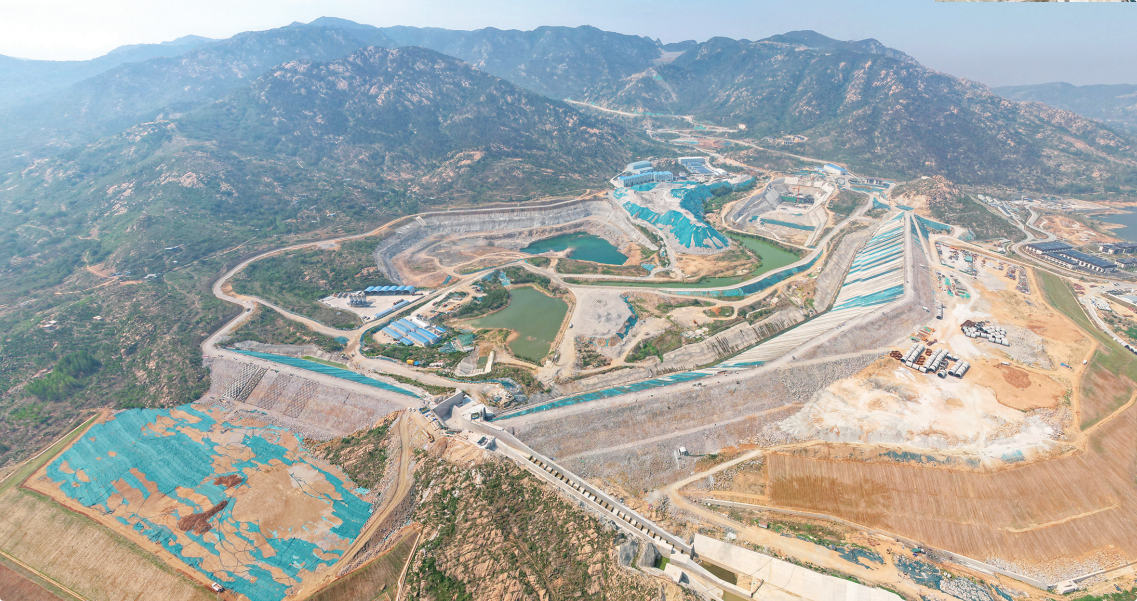

    下水庫

    ?

      總投資107億元的泰安二期抽水蓄能電站項目是山東省“十四五”重點項目工程。今年以來,泰安二期電站施工現場上水庫、下水庫、地下廠房等重點作業面穩步推進,項目正式進入主體設備安裝階段。

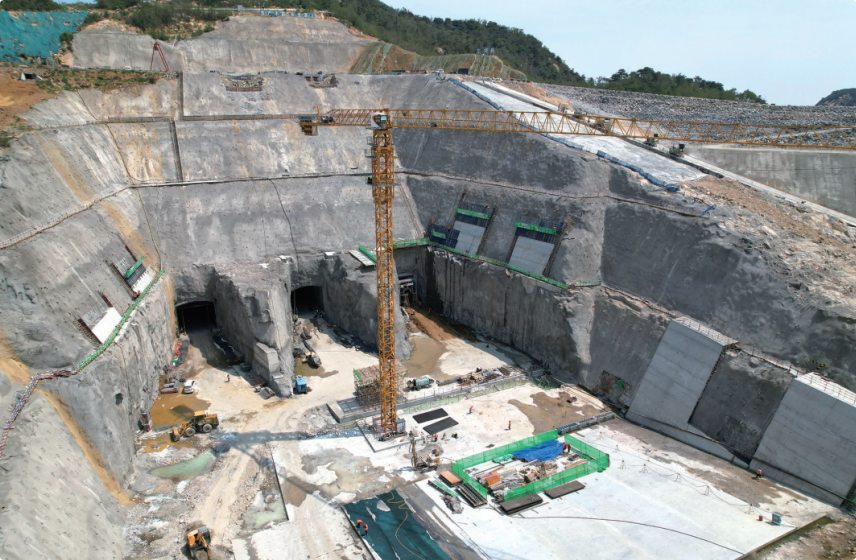

    進出水口

    ?

      在上水庫施工現場,工人們正忙碌著主壩的填筑及石料場的開挖,斜坡碾在坡面上來回碾壓,推土機將連綿的堆石料推平。

      “上水庫的主壩填筑已經進入最后的沖刺,預計再有兩周就能完成?!眹W新源山東泰山抽水蓄能有限公司工程部工程建設管理專責李瑾介紹,上水庫主壩填筑完成后,將進入6—9個月自然沉降期,讓大壩在時光中凝練筋骨。下水庫區域則呈現另一番景象,工人們正在進行主副壩面板的裂縫排查以及進出水口貼坡混凝土施工,工程已經接近尾聲,預計8月底進行蓄水驗收。

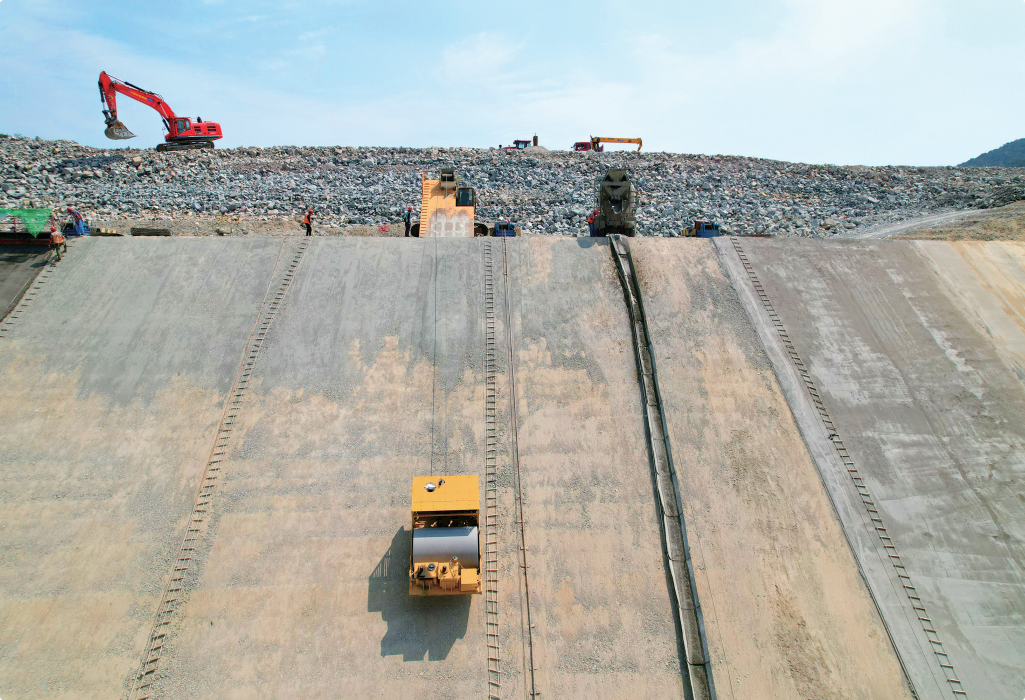

    上水庫施工現場,斜坡碾在坡面上來回碾軋

    ?

      沿著蜿蜒的交通洞深入山體,地下廠房豁然洞開,腳手架如鋼鐵森林般聳立,工人們忙碌穿梭,各類設備有序運轉。兩臺300噸橋機安裝在洞頂,在施工人員的操控下將拼接好的尾水管,從安裝間吊裝到主廠房內。

      “先挖洞,再砌墻,然后裝設備,其實就是在地下‘蓋房子’,比在地面上蓋摩天大樓難多了?!眹W新源山東泰山抽水蓄能有限公司機電部水機管理楊緒韜站在腳手架上,看著工人搭架子壘墻,像拼積木一樣拼接尾水管。1號、2號機組尾水管已如定海神針般深扎巖層,外圍鋼筋網正在加密捆扎,等待混凝土澆筑封固。

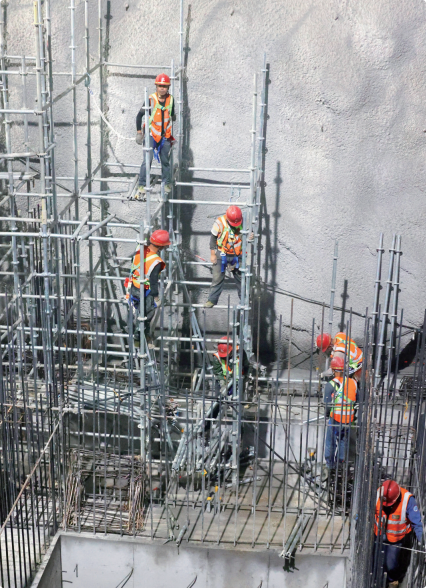

    施工人員在地下廠房搭建腳手架

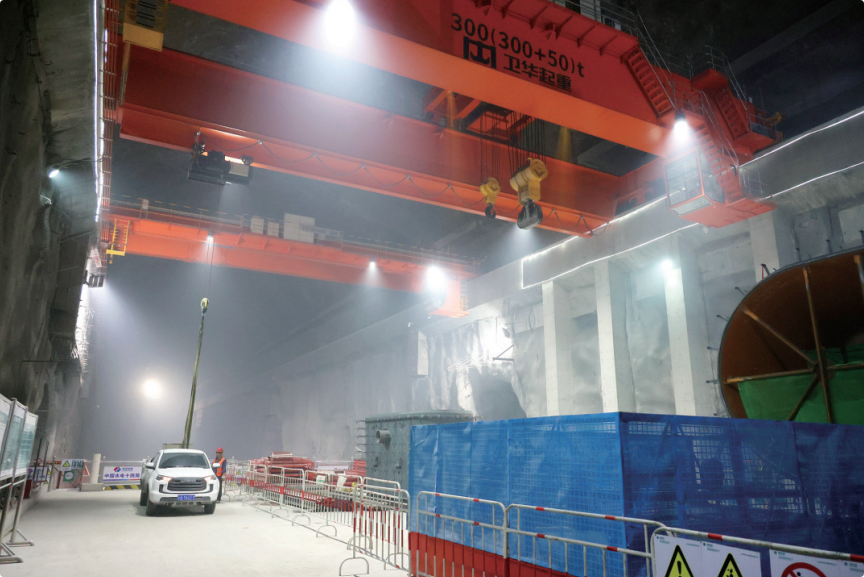

    地下安裝間

    ?

      主廠房內,6臺機組的安裝位已初見雛形,其中1號和6號機所在的區域尤為特殊——這里將安裝2臺突破“卡脖子”技術的國產交流勵磁變速機組,開創抽水蓄能變速機組國產化先河。為確保這些精密儀器的安裝,現場配備了專用橋機,連鋼筋綁扎的間距都要按毫米級標準控制。目前,地下廠房已正式進入主體機電安裝階段,機組尾水管的安裝和澆筑工程正在緊張進行,1、2號機組尾水管已吊裝到位,預計2026年3月將“蓋”發電機層。由于地下空間有限、施工環境復雜,建設者們需嚴格按照設計圖紙施工,每一道工序都容不得半點馬虎,只為打造這座電站的“心臟”。

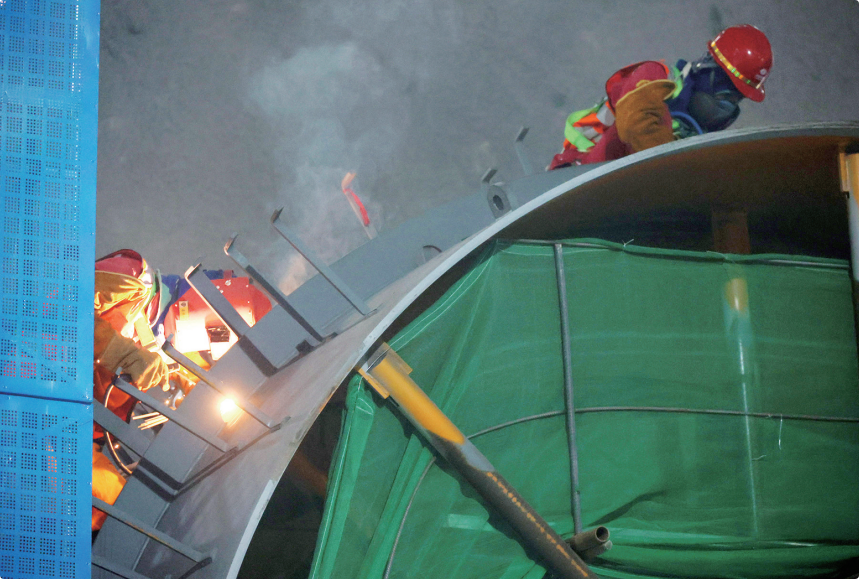

    工作人員焊接檢修通道組件

    ?

      抽水蓄能電站具有調峰、調頻、調相、儲能、旋轉備用、黑啟動等六大功能,是保障大電網的安全衛士、促進新能源消納的友好伙伴、提升全系統性能的普惠使者。據了解,泰安二期電站建成后,山東泰山抽水蓄能有限公司運營抽水蓄能電站總容量將達280萬千瓦,在保障電網系統安全穩定運行、提高電能質量、促進新能源消納等方面的作用更加突出。

      地上壘起堅實大壩,地下筑起穩固“房屋”。為保證施工進度,目前,項目建設者正通過倒排工期、優化工序、增加設備與人員投入等方式搶抓進度,并針對夏季高溫調整作業時間,確保2027年首臺機組發電、2029年全容量投產的目標如期實現。

      【泰安日報社·中華泰山網記者 劉小東 攝影 隋翔 審核 晁彤彤】

    中共泰安市委宣傳部主管 泰安日報社主辦 地址:泰山大街333號泰安傳媒集團22樓 聯系電話:0538-6272000 郵編:271000

    中華泰山網 版權所有:Copyright(C) my0538.com All Rights Reserved. 魯B2-20100031號 魯ICP備08005495號-1

    中國互聯網違法和不良信息舉報中心 中國互聯網違法和不良信息舉報中心 舉報電話:12377 舉報郵箱:jubao@12377.cn

    互聯網新聞信息服務許可證

    魯公網安備 37090202000001號
